사업개요

号防波

  • 总长度33公里,底宽290m(最大535m),高度36m(最大54m)
  • 以海砂疏浚盛土,降低对环境的影响,节省工程费
  • 防潮堤的淡水湖侧盛土而建设多功能用地(509公顷),铺路等完成后2009年预定完工

방조제 축조방법
防波堤施工方法

  • 1989-11 : 制定了新万金项目基本计划(农业用地100%)
  • 1991-11 : 海堤施工
  • 2006-04 : 完成海堤最后合拢
  • 2007-04 : 确立新万金内部土地开发基本构想(农业用地72%;工业、旅游观光等28%)
  • 2007-12 : 颁布新万金项目推进特别法
  • 2008-10 : 变更新万金内部土地开发基本构想(农业用地30%;非农业用地70%) )
  • 2008-12 : 成立新万金项目推进计划团
  • 2009-01 : 成立新万金委员会
  • 2010-01 : 确定新万金基本构想
  • 2010-04 : 新万金海堤竣工
  • 2010-08 : 以世界最长(33.9Km)海堤,载入吉尼斯世界纪录
  • 2011-03 : 确定新万金综合开发计划た

主要设备状态
防波堤建设

  • 1号防波堤 : 1998年12月完成工
  • 2号防波堤 : 2006年。完成4月水屏障
  • 3号防波堤 : 1994年完成在7月水屏障
  • 4号防波堤 : 2003年完成了6月水屏障

第1座防潮堤
  • - 第1座防潮堤是连接边山面大项里和可力岛的,长达为4.7公里,平均高度为20m,平均底宽为201m。由大宇建设施工,98年12月完工
  • - 该区域是新万金防潮堤全区域中唯一开放的,作为旅游地受人欢迎
1호방조제 시설제원
防潮堤
- 区间及延长:扶安郡边山面大项里~群山市沃岛面可力岛里(可力排水闸门),L=4694m
- 堤顶高:EL(+)10.2m

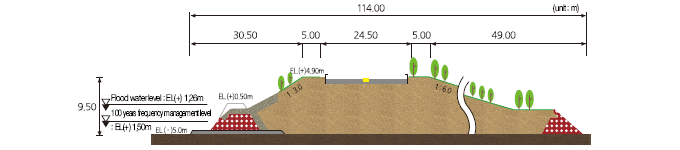

- 建筑工法:碎石、海砂盛土工法
- 修建道路:4条车线(宽度为17m)
1호방조제 시설제원

527亿元 工程时间 1991. 11. 28 ∼ 1998. 12. 30(7年)

1호방조제 공사추친현황

1994年7月25日挡水工程完成,1998年12月30日完工

제1방조제 공사추진현황
工程种类 总计划 完工(1998)
防潮堤 4.7公里 4.7公里(完工)
附加工程 1个 1个(完工)
第2座防潮堤
  • 第2座防潮堤是连接可力岛和新侍岛的,长达为9.9公里,平均高度为35m,平均底宽为290m。由现代建设正在施工,2006年4月完成挡水工程,现在进行断面工程
2호 방조제 시설제원
  • - 区间及延长:群山市沃岛面可力岛里~群山市沃岛面新侍岛里(新侍排水闸门),L=9936m
  • - 堤顶高: EL(+)9.6m
  • - 建筑工法:碎石、海砂盛土工法
  • - 修建道路:观光道路4条车线,行驶道路2条车线
2호 방조제 시설제원

7,544亿元 工程时间 1992. 6. 10 ∼ 2010. 12.(预定)

2호 방조제 공사추친현황
  • 2006年4月21日挡水工程完成
  • 预定完工于2010年12月
第3座防潮堤
  • 第3座防潮堤是连接新侍岛和夜味岛的,长达为2.7公里,平均高度为16m,平均底宽为198m。由大林产业正在施工,1994年7月完成挡水工程,现在进行亲环境用地建设工程
3호방조제 시설제원
  • - 区间及延长:群山市沃岛面新侍岛里~群山市沃岛面夜味岛里,L=2,693m
  • - 堤顶高: EL(+)8.5m
  • - 建筑工法:碎石、海砂盛土工法
  • - 修建道路:观光道路4条车线,行驶道路2条车线
  • - 其它设施:连接道路2条1776m,水源地1个(H=16m,L=80m),码头3个等
3호방조제 시설제원

3,785亿元 工程时间 1992. 6. 10 ∼ 2010. 12(预定)

3호방조제 공사추친현황
  • 1994年7月25日挡水工程完成
  • 预定完工于2010年12月
第4座防潮堤
  • 第4座防潮堤是连接夜味岛和飞鹰岛的,长达为11.4公里,平均高度为20m,平均底宽为290m。由大宇建设正在施工,1994年7月完成挡水工程,现在进行亲环境用地建设工程
4호방조제 시설제원
  • - 区间及延长:群山市沃岛面新侍岛里~群山市沃岛面夜味岛里,L=11436m
  • - 堤顶高:EL(+)11.0m
  • - 建筑工法:碎石、海砂盛土工法
  • - 修建道路:观光道路4条车线,行驶道路2条车线
4호방조제 시설제원

5,348亿元 工程时间 1992. 6. 10 ∼ 2010. 12(预定)

4호방조제 공사추친현황
  • 2003年6月10日挡水工程完成
  • 预定完工于2010年12月
